閱讀本文章你將收獲:
項目整合管理的五大過程組是什么?項目管理的十大知識領域是什么?什么是商業論證?為什么要實施整體變更流程控制?什么是PDCA?
項目整合管理流程圖(1) 什么是整合管理?整合什么以及如何整合?
? 項目整合管理(整合是全部過程組的老大)
? 核心概念:
? 項目整合管理由項目經理負責。項目經理必須對整個項目承擔最終責任;
? 整合所有其他知識領域的成果,并掌握項目總體情況;
? 項目整合管理包括對隸屬于項目管理過程組的各種過程和項目管理活動進行識別、定義、組合、統一和協調的各個過程。
? 項目整合管理包括進行以下選擇:
? 資源分配;
? 平衡競爭性需求;
? 研究各種備選方案;
? 為實現項目目標而裁剪過程;
? 管理各個項目管理知識領域之間的依賴關系;
? 項目整合管理大概圖(PDCA):
? 項目整合管理過程:PDCA(理解并記憶)
? 啟動階段輸出的是項目章程,規劃階段輸出的是項目管理計劃,項目管理計劃要經過批準后才能進入到執行過程組。
? 一個啟動 一個規劃 兩個執行 兩個監控 一個收尾。
(2) 項目章程的作用和主要內容分別是什么(重點理解)?
? 項目章程的作用:
? 編寫一份正式批準項目并授權項目經理在項目活動中使用組織資源的文件的過程;
? 確保相關方在總體上就主要可交付成果、里程碑、以及每個項目參與者的角色和職責達成共識;
? 正式宣布項目的存在,授權項目經理有合法地位
? 記錄業務需要,對客戶的需求,以及需要交付的最終成果(目標,范圍等)進行主要制約因素和假設條件等總體性描述;
? 良好的項目章程可以使項目團隊對項目有一個整體的了解,并成為團隊的規則,減少項目實施中出現的問題;
? 正式任命項目經理。授權其使用組織的資源開展項目活動
? 注:一個新的項目經理接手項目,首先應該形成一套完整的項目章程,并且能夠得到發起人和關鍵相關方的支持。
? 制定項目章程的ITTO(啟動):
? 記錄項生命周期和方法論在項目啟動階段做的
? 成本效益分析(包括項目成本及未來運營成本):收益=潛在效益-投資成本-運營成本
? 內部報酬率可以來比較項目的盈利能力和抵抗風險
? 需要制定某某計劃要在項目章程批準之后才形成
? 商業論證牽扯到組織的業務目標,需要和高級管理層討論決定
? 項目章程的批準人通常是啟動者或者發起人(項目章程是由發起人批準的)
? 項目章程用來建立組織內部的合作關系
? 在確定項目完成時,項目章程是項目經理與項目發起人之間的協議依據
? 當項目的成本、范圍、進度都出現嚴重問題,就要審核項目的可行性(審查商業論證和項目章程)
? 分析商業論證之前要完成需求評估
? 項目章程的內容(高大上):
? 提供宏觀要求也是高層及的需求,高層級需求的只有項目章程。
? 可交付成果成功的衡量標準對項目驗收環節至關重要。
(3) 誰來負責項目章程的編寫和發布?誰能修改項目章程?
? 項目章程的編寫和發布:
? 項目章程是由項目發起人或聯合項目經理編制;項目章程是由管理層簽發的,項目經理是項目章程的執行者(參與制定),如果項目是有幾個組織聯合發起的,這些組織的管理層可聯合簽發項目章程。
? 項目章程發布在簽訂后,召開啟動會議進行發布。
? 如何修改項目章程:
? 項目章程所貴的的應該是一些比較大的、原則性的問題,通常不會因項目變更而需要對項目章程作出修改,如果一旦需要修改章程,那只有管理層才有權進行,即誰簽發的項目章程,誰才有權修改項目章程,項目經理無權進行修改。
(4) 什么時候使用假設日志,假設日志是什么(考點)
? 假設日志、制約因素是:
? 在啟動編制商業論證時,識別高層級的戰略和運營假設條件與制約因素。假設條件與制約因素應納入項目章程;
? 假設日志用于記錄整個項目生命周期中的所有假設條件和制約因素;
? 假設條件則是假設為“真實”或“確定”的一些條件(漸進明性);
? 制約因素是指項目團隊選擇余地的因素,常見的是范圍、時間、成本、質量等制約因素;
? (預算僅限于在線交易屬于制約因素,而假設條件與制約因素都應納入項目章程)
? 什么時候使用假設日志:
? 假設日志是制定項目章程的輸出,假設日志用于記錄整個項目生命周期中的所有假設條件和制約因素;
? 假設日志包括假設條件和制約因素;
? 尋找“限制/規定”、“假設/如果”等關鍵詞。
(5) 什么是商業論證?商業論證的作用是什么?
? 商業論證的定義是:
? 從項目的商業角度層面提供必要的信息,并決定該項目是否值得投資;
? 商業論證中通常要包含業務需求和成本效益分析等內容;
? 在項目生命的周期的早期,項目大氣組織對商業論證的定期審核,有助于確認項目是否仍然需要;
? 商業論證一經批準后項目經理是無權修改和更新的;只可以提出修改建議;
? 編寫有毒物質是商業論證的法律要求。
? 商業論證的作用是:
? 論證項目在早期的階段過程中是否還有繼續的必要;
? 商業論證是制定項目章程的輸入,項目的合理性和邊界,是高層級做決策的依據。
(6) 什么時候使用商業論證?(考點)
? 商業論證是制定項目章程的輸入,是高層做決策的依據;
? 尋找“早期階段-成本、效益項目管理內訓,質疑項目價值收益,分析項目的可行性”等關鍵詞。
(7) 制定項目章程的工具與技術,什么時候使用一下技術(考點)
? 專家判斷
? 專業知識或者專業培訓經歷,各種顧問相關方
? 尋找”專業、專家組、復雜且沒有歷史數據“等關鍵詞
? 頭腦風暴
? 用于在短時間內獲取大量的創意
? 尋找“創意、創新、討論收集新想法”等關鍵詞
? 引導
? 引導團隊活動達成決定
? 尋找“出現意見不一致、為了達成一致”等關鍵詞
(8) 項目管理計劃是什么樣的計劃?項目管理計劃包含哪些主要內容?
? 項目管理計劃定義:
? 定義、準備和協調項目計劃的所有組成部分,并把它們整合為一份綜合項目管理計劃的過程。項目管理計劃包括經過整合的項目基準和子計劃;
? 項目管理計劃要持續到項目收尾,項目管理計劃是漸進明細出來的;
? 項目管理計劃一旦確定,成為基準,就只能在提出變更請求并經過實施整體變更控制過程批準后,才能變更;
? 并且項目管理計劃是作為其他所有過程的指導文件,它是其他七個過程里面的輸入文件;
? 項目管理計劃是作為其他所有過程的指導文件,指導所有項目的基本方針;
? 除了制定項目章程和制定項目管理計劃,其他47過程都有項目管理計劃作為輸入文件。
? 制定項目管理計劃的作用:
? 指導項目執行、監控、收尾;
? 為項目績效考核和項目控制提供基準;
? 記錄項目計劃編制所依據的假設條件;
? 記錄項目計劃編制過程中的有關方案選擇;
? 促進項目相關方之間的溝通;
? 規定管理層審查項目的時間、內容和方式。
? 項目管理計劃的ITTO(規劃):
? 相關方分析:對項目管理計劃不確定,要明確。分析各種利害關系;
? 執行項目必須有管理計劃,而管理計劃必須得到發起人和相關方的批準認可;
? 項目管理計劃是根據團隊成員的輸入信息,由項目經理創建項目管理;
? 一個項目處于規劃階段,要先制定工作分解結構(WBS)、估算資源和制定任務進度計劃;
? 項目經理審查用于確定行動的文件是項目管理計劃。
? 項目管理計劃主要包括內容:
? 基準是一份經過批準的項目計劃加上或減去經批準的變更;
? 基準一定是經過高級管理層和主要相關方批準的;
? 如果要對基準進行變更,只有控制委員會才有權批準。項目經理無權。(項目管理計劃能修改,要聽過實施整體變更控制過程加以修改);
? 項目管理計劃中沒有報告和文檔;
? 有可交付成果的文件是范圍說明書、WBS、WBS詞典。
(9) 項目管理計劃是由誰制定的?又是由誰來負責審批?
? 項目管理計劃由項目經理和項目團隊成員進行制定,項目管理計劃必須是至下而上編制出來的(專業的人做專業的事情),項目團隊成員需要對于自己密切相關的部分編制相應的計劃,并逐層向上報告和匯總;
? 項目管理計劃可能不僅要得到管理層的審批,可能還需要得到其他主要項目相關方的批準;
? 相關方分散在各地又要快速批準的話是可以由關鍵相關方來批準。
(10) 為什么項目管理計劃的輸入中要有其他過程的輸出?項目管理計劃和項目文件有什么區別?
? 為什么項目管理計劃的輸入中要有其他過程的輸出?
? 制定項目管理計劃是定義、準備和協調所有子計劃,并把它們整合為一份綜合項目管理計劃的過程。項目管理計劃確定項目的執行、監控和收尾方式,其內容會因項目的復雜程度和所在應用領域而異。編制項目管理計劃,需要整合一系列相關過程,而且要持續到項目收尾。本過程將產生一份項目管理計劃。該計劃需要通過不斷更新來漸進明細。這些更新需要由實施整體變更控制過程(見4.5節)進行控制和批準。存在于項目集中的項目也應該制定項目管理計劃,而且這份計劃需要與項目集管理計劃保持一致。例如,若項目集管理計劃中要求超過特定成本的任何變更都需要由變更控制委員會(CCB)來審查,則在項目管理計劃中也應該做出相應規定。
? 項目管理計劃和項目文件的區別:
? 項目管理計劃一般由公司規定,項目文件由項目經理輸出;
? 項目文件中,沒有采購相關的文件,如協議與采購文檔;采購一般由組織的采購部門負責。
(11) 項目啟動大會(Initiating meeting)和項目開工會議(Kick-off meetiog)的內容和作用分別是什么?分別由誰來主導?(考點)
? 啟動會不談經驗教訓
? 開工會議需要哪些人參加要查詢相關方登記冊
? 考點:Kick-off meetiog
? 召開時間節點:制定管理計劃后,項目管理計劃批準后、項目進入執行階段的標志
? 目的:在傳達項目目標、獲得團隊對項目的承諾,以及闡明每個相關方角色和職責
(12) 指導與管理項目執行的主要活動是什么?主要任務是什么?為什么在執行中有變更的產生?

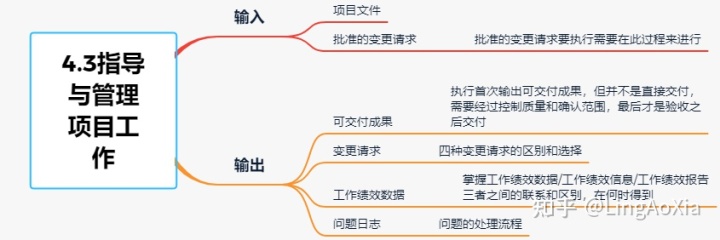

? 指導與管理項目執行的定義:為實現項目目標而領導和執行項目管理計劃中所確定的工作,并實施已批準變更的過程;(照著計劃做事情)
? 指導與管理項目執行的ITTO(執行):
? 變更管理計劃是描述在整個項目期間如何正式審批和采納變更請求
? 變更一旦批準就得執行,如果變更有問題或者風險要再次找提交變更的人商討
? 項目發起人在項目執行過程中的角色是解決超出項目經理控制范圍之外的沖突
? 范圍成本基準已經變更,那么就得更新預算
? 指導與管理項目工作輸入:批準變更請求
? 出現問題,首先更新問題日志
主要任務:
? 為什么項目會有變更的產生?
? 在項目的過程中,變更請求可能會由于直接或間接,外部或內部提出,也有可能是自選的或由法律/合同強制的;因?yàn)轫?xiàng)目有漸進明細性;
? 批準的變更請求書面記錄了經過批準的變更
(13) 可交付成果以及工作績效數據的流向。(涉及后續章節)
(14) 變更請求包含哪幾種,它們之間的區別是什么(考點區別)?

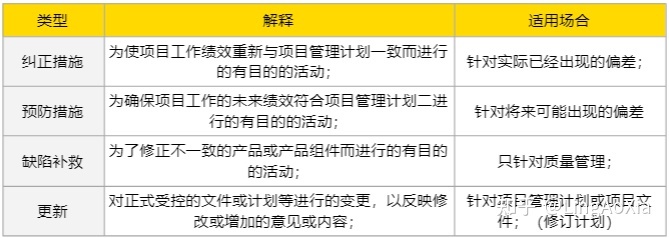

? 變更請求其中包含三種:
預防措施、糾正措施、缺陷補救;(事前預防,事中糾正,事后缺陷補救)
(15) 問題日志的主要內容以及針對問題后續的處理流程,什么時候使用問題日志?(考點)
? 問題日志的主要內容:
? 在整個項目生命周期中,項目經理通常會遇到問題、差距、不一致或意外沖突。項目經理需要采取某些行動加以處理,以免影響項目績效。
? 問題日志便是其中一種記錄和跟進所有問題的項目文件,所需記錄和跟進的內容可能包括:問題類型和目標解決日期;問題狀態;最終解決情況。
? 問題的處理流程:
? 問題日志應該在整個項目的生命周期內應該隨同監控活動更新問題日志,貫穿整個過程。
? 什么時候使用問題日志:(已經發生,待解決的問題)
? 已經產生的問題、問題的跟蹤、解決方案等都要查看/更新 問題日志;
? 尋找“問題、缺陷、問題如何解決”等關鍵字;
? 問題日志會記錄由誰去解決問題,而問題日志可以避免兩個人同時去解決這個問題。
(16) 管理知識的主要內容及作用是什么?知識的兩個大的分類是什么(考點)?知識管理的主要環節是什么?
? 管理項目知識的定義:
? 管理項目項目是使用現有知識并生成新知識,以實現項目目標,并且?guī)椭M織學習的過程;
? 知識管理不只是在項目結束的時候總結經驗教訓,隨時都可以,目的更好的幫助項目上升;
? 從組織的角度來看,知識管理指的是確保項目團隊和其他相關方的技能、經驗和專業只是在項目開始之前、開展期間和結束之后得到運用。
? 管理項目知識ITTO(執行):
? 經驗教訓登記冊屬于項目文件的一部分,在項目過程中即時更新(在項目/階段收尾的時候才更新到組織過程資產中去)
? 管理知識的兩大分類(區別):
? 顯性知識:可以簡單的使用文字、圖片和數字進行編撰的知識
? 隱性知識:個體知識以及難以明確表達的只是,如信念、洞察力、經驗和“訣竅”
? 隱性知識(通過不一樣的方式轉化為)顯性知識;
? 知識管理的主要環節:
知識管理主要是通過技術和工具將員工聯系起來,使他們能夠合作生產新知識、分享隱形知識,以及集成不同團隊成員所擁有的知識;
? 主要環節包含:信息管理、人際關系處理和團隊技能;
(17) 經驗教訓登記冊的內容和作用?(必考)何時更新?
? 經驗教訓登記冊內容:
? 可以包含情況的類別和描述,還可以包括與情況相關的影響、建議和行動方案;
? 經驗教訓登記冊可以記錄遇到的挑戰、問題、意識道德風險和機會(問題總結,問題處理完后,防止問題再次發生);
? 在項目或階段結束的時候,把相關信息歸入經驗教訓知識庫,成為組織過程資產的一部分。
? 經驗教訓登記冊作用:
? 經驗教訓登記冊應該在項目的全生命周期不斷更新;
? 經驗教訓登記處可以記錄:項目中遇到的挑戰、問題、意識到的風險或者機會;
? 尋找”歷史文件、為了避免為未來發生的某情況,提高未來項目的成功率“等關鍵字。
? 何時更新:
? 經驗教訓登記冊在項目早期創建,作為本過程的輸出;并且再整個項目期間,它可以作為很多過程的輸入,也可以作為輸出而不斷更新。
(18) 監控項目工作的主要內容是什么?監控的依據是什么?監控的結果是什么?工作績效報告怎么產生的?監控項目的工具技術?
? 監控項目工作的定義:
? 跟蹤、審查和報告整體項目進展,以實現項目管理計劃中確定的績效目標的過程;監控過程貫穿項目工作的始終,不僅要對項目執行進行監控,而且要對項目的啟動、規劃和收尾進行監控;可分為監督、控制工作。
? 內容包含:
? 把項目的實際績效與項目管理計劃(依據)進行比較,定期進行評估項目績效,檢查單個項目的風險狀態等。
? 監控項目工作的ITTO(監督):
? 工作績效報告的示例包括狀態報告和進展報告;
? 工作績效報告了解潛在會延遲項目的可能性。
? 監控的結果:
? 評估項目績效,決定是否需要采取糾正或預防措施,并推薦必要的措施。
? 工作績效報告:
? 根據績效數據→績效信息匯總整理后,由項目經理進行工作績效報告輸出。
? 監控項目工作的工具與技術:
(19) 變更處理的一般流程是什么?不同的情況應該如何對應流程?(重點理解必考)
? 實施整體變更控制定義:
? 審查所有變更請求,批準變更,管理對可交付成果、項目文件和項目管理計劃的變更,并對變更處理結果進行溝通的過程。該過程貫穿項目始終(有變更,走流程!)
? 實施整體變更控制ITTO(控制):
? 對于已經批準的變更,沒必要再評估,批準的變更首先要更新對應的計劃;
? 里程碑包含在進度基準里;
? 有變更,走流程,要先提交變更申請;
? 一般對于內部人員提出變更,先分析影響,再提交申請。外部人員提出變更,先提交申請,再分析影響;
? 對內部設計進行重大修改,屬于范圍修改了,涉及范圍管理計劃;
? 在收尾階段,發現項目范圍比最終的項目范圍低,就在項目報告中記錄項目原始和最終成本。
? 變更處理的一般流程:
(有變更,走流程,要先提交變更申請(可以約束口頭變更,標志整體變更正式開始))
? 提變更請求→(評價變更對項目的影響)→批準或否決變更→實施變更(若批準)→追蹤變更的實施情況→信息溝通存檔;
? 不同情況下的變更流程:
? 所有相關方都可以發起變更請求;
? 所有的變更請求以書面的形式記錄;
? 變更要分析全面;
? 批準了才能執行(更新項目管理計劃);
? 相關方提出變更,先要內部團隊評估,在與相關方談;
? 不涉及基準:PM;
? 涉及基準:CCB。
(20) 不同狀態的變更該如何處理?(考點)
? 變更一旦批準該怎么做?
? 更新計劃、更新日志、再執行
? 更新項目管理計劃
? 變更一旦拒絕該怎么做?
? 更新變更日志
? 通知相關方此變更請求已拒絕,并告知相關信息
? 沒走變更流程就實施了變更怎么做?
? 補變更流程
(21) 變更控制委員會的作用是什么?項目經理在變更過程中起什么作用?
? 變更控制委員會(Change Control Board)的定義:
CCB不是一個具體的組織,它是一個決策機構,它的組成一般通過項目相關方進行組成(顧問團),負責審查變更請求,為準備提交的變更請求提供指導,對變更請求做出評價,批準或否決變更請求,并管理經批準的變更的實施流程。
? 項目經理的作用:
項目經理再變更內容不涉及到項目的范圍、時間、成本和質量(基準)的前提下,可直接進行項目的變更批準,并且需要把控項目變更的全過程。
(22) 變更日志包括什么內容(變更狀態:持續更新)?
? 批準的變更請求,變更日志是對項目所做更改的詳細記錄,通常包括修復和新功能。
? 項目管理計劃更新。除了主項目日志外,項目中的每個文件或文檔都可能包含自己的更改日志。
? 以項目文件更新的形式,在變更日志中記錄所有變更請求的處理情況。
? 項目文件更新正式授權的任一項目文件都可在本過程變更,更改日志通常由按時間順序排列的列表組成,詳細列出已進行的更改以及更改的執行者。
? 變更日志只是用來記錄的,變更不會對它照成影響。

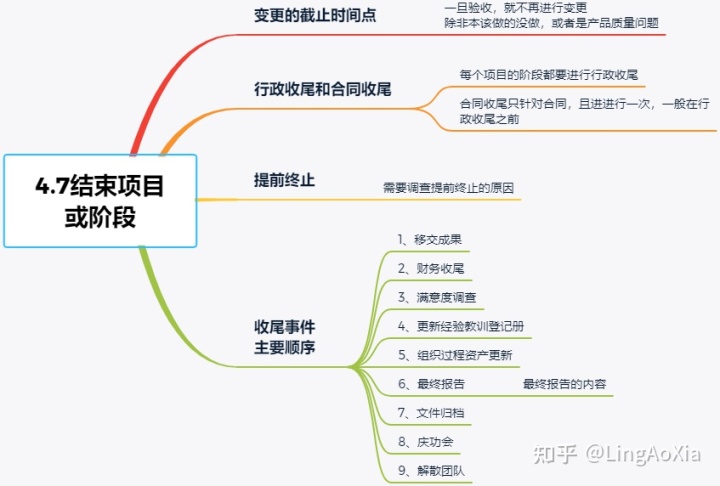

(23) 什么時候可以結束項目或階段?異常終止時要不要走結束項目或階段的流程?
? 結束項目或階段得定義:
? 終結項目、階段或合同得所有活動得過程,只有當順利結束項目或因?yàn)橐馔饨K止得時候才算結束。
? 結束項目或階段ITTO(收尾):
? 客戶沒有進行正式驗收,并查出BUG項目管理內訓,還是要修正后做正式驗收;
? 項目已經驗收,不再受理變更申請;
? 項目被取消,也應該進行完整收尾過程;
? 確認范圍是正式驗收已完成的項目可交付成果的過程;
? 收尾驗收由客戶、發起人;
? 需求跟蹤矩陣連接了需求和可交付成果;
? 項目收尾收集信息供未來使用,是組織過程資產。
? 異常終止項目是否還需要走流程呢?
? 異常終止項目也需要根據原有流程結束項目,并且需要調查異常結束原因并且歸入經驗教訓登記冊內形成組織過程資產。
(24) 項目收尾包括什么內容?
? 四大種類收尾:
? 主要活動
? 項目最終報告
? 行政收尾:是結束項目或者階段必須進行的工作
? 合同收尾
? 項目收尾包含的活動內容:
? 收尾先進行文件更新在歸檔文件;
? 解散資源一定在最后一步;
? 選擇根本不是收尾該做的,可排除;
? 項目移交給運營團隊后,要將相關方反饋加入經驗教訓庫;
? 收集經驗教訓后要更新組織過程資產(提高對未來項目的管理);
? 在收尾過程中出了總結經驗教訓后,就應該收集客戶的反饋;
? 前一個項目有問題要處理完畢之后才能進入到下一個項目;
? 已完成可交付成果后,先驗收,再簽字;
? 執行項目后評價也屬于經驗教訓,需要記錄經驗教育并更新到經驗教訓知識庫,成為組織過程資產的一部分;
? 項目結束后,為了獲得運營的支持,需要結束項目轉交。
? 收尾步驟:
? a.正式驗收;
? b.移交結果;
? c.財務收尾
? d.滿意度調查;
? d.收集經驗教訓;
? e.文件更新(組織過程資產);
? f.最終報告;
? g.文件歸檔;
? h.慶功會;
? l.釋放資源(意味著項目正式結束、最后一步)
? 項目收尾所需做的工作:
? 產品核實→正式驗收→收集記錄→更新記錄 →記錄存檔 →歸檔→經驗教訓 →績效考評→團隊?wèi)c?;顒?dòng)→釋放資源。
注:
1點為項目整合管理的概述
2-7點主要為項目章程(啟動)重點
8-11點主要為制定項目管理計劃(規劃/計劃)
12-17點主要為指導工作與項目管理知識(執行)
18-22點主要為監控項目工作和實施變更控制(監控-監督、控制)重點
23-24點主要為結束項目和階段(結尾)重點
更多財稅咨詢、上市輔導、財務培訓請關注理臣咨詢官網 素材來源:部分文字/圖片來自互聯網,無法核實真實出處。由理臣咨詢整理發布,如有侵權請聯系刪除處理。
